Fördermittelprojekte 2021
Projekt Breitbandausbau in Zahlen 2021
Der Netzausbau Breitband erfolgt in verschieden Stufen:
In der ersten Stufe wird die Haupttrasse hergestellt und die Schränke und Schächte gestellt. Anschließend in der 2. Stufe werden die Hausanschlüsse tiefbauseitig und die Hauseinführungen inklusive der Glasfaserboxen/Übergabepunkte hergestellt.
Jeweils nach Abschluss der beiden Stufen werden Glasfaserkabel in das Leerrohr eingeblasen. In der letzten Stufe werden die Glasfaserkabel in den Schränken und den Hausanschlüssen gespleißt. Dann wird alles dokumentiert und das Netz kann in Betrieb genommen werden.
In den folgenden Übersichten, sehen Sie den Abrechnungsstand. Der tatsächliche Baufortschritt kann bereits viel weiter sein.
Der aktuelle Baufortschritt der Förderaufrufe 1-4 in Zahlen:

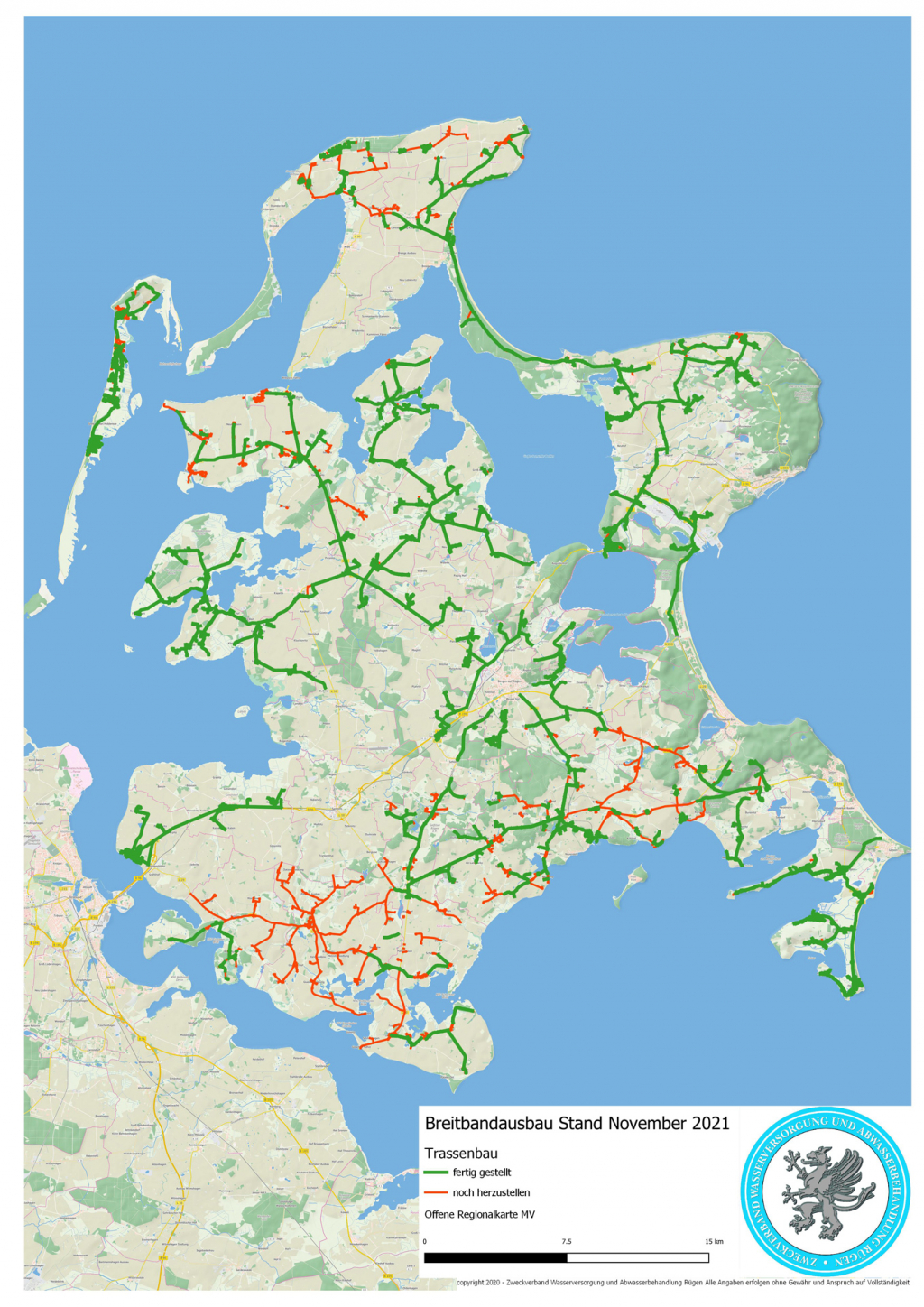

November 2021: Bautenstand gesamt
SOLL |
IST |
|
---|---|---|
Gesamtinvestition in € |
69.000.000 |
31.000.000 |
Tiefbau |
800 km |
515 km |
Leerrohr |
1352 km |
695 km |
Glasfaser |
2708 km |
730 km |
Hausanschlüsse |
8200 |
2100 |
Kabelverzweiger/Hauptverteiler |
428 Stück |
236 Stück |
Für die Komplettansicht bitte auf die Karte klicken.
November 2021: Bautenstand im Detail
1. Aufruf |
2.1 Aufruf |
2.2 Aufruf |
3. Aufruf |
4. Aufruf |
||||||
---|---|---|---|---|---|---|---|---|---|---|
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
|
Gesamtinvestition in € |
6.632.138 |
5.936.442 |
19.052.991 |
9.197.918 |
10.408.187 |
5.845.968 |
19.918.483 |
8.216.458 |
13.208.257 |
2.398.218 |
Tiefbau |
130 km |
127 km |
240 km |
174 km |
112 km |
87 km |
174 km |
90 km |
145 km |
35 km |
Leerrohr |
193 km |
206 km |
383 km |
166 km |
217 km |
166 km |
348 km |
152 km |
212 km |
4 km |
Glasfaser |
551 km |
385 km |
739 km |
157 km |
487 km |
127 km |
516 km |
61 km |
415 km |
0 km |
Hausanschlüsse |
1670 |
1448 |
2136 |
371 |
1915 |
273 |
1340 |
0 |
1140 |
0 |
Kabelverzweiger/Hauptverteiler |
80 Stück |
94 Stück |
129 Stück |
55 Stück |
61 Stück |
57 Stück |
83 Stück |
26 Stück |
75 Stück |
4 Stück |

April 2021: Bautenstand gesamt
SOLL |
IST |
|
---|---|---|
Gesamtinvestition in € |
69.000.000 |
26.000.000 |
Tiefbau |
800 km |
435 km |
Leerrohr |
1352 km |
597 km |
Glasfaser |
2708 km |
485 km |
Hausanschlüsse |
8200 |
1532 |
Kabelverzweiger/Hauptverteiler |
428 Stück |
205 Stück |
Für die Komplettansicht bitte auf die Karte klicken.
April 2021: Bautenstand im Detail
1. Aufruf |
2.1 Aufruf |
2.2 Aufruf |
3. Aufruf |
4. Aufruf |
||||||
---|---|---|---|---|---|---|---|---|---|---|
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
|
Gesamtinvestition in € |
6.632.138 |
5.936.442 |
19.052.991 |
6.126.171 |
10.408.187 |
4836647,49 |
19.918.483 |
7.157.307 |
13.208.257 |
1.913.453 |
Tiefbau |
130 km |
127 km |
240 km |
123 km |
112 km |
80 km |
174 km |
79 km |
145 km |
26 km |
Leerrohr |
193 km |
206 km |
383 km |
107 km |
217 km |
157 km |
348 km |
125 km |
212 km |
4 km |
Glasfaser |
551 km |
385 km |
739 km |
19 km |
487 km |
34 km |
516 km |
48 km |
415 km |
0 km |
Hausanschlüsse |
1670 |
1448 |
2136 |
40 |
1915 |
44 |
1340 |
0 |
1140 |
0 |
Kabelverzweiger/Hauptverteiler |
80 Stück |
94 Stück |
129 Stück |
39 Stück |
61 Stück |
51 Stück |
83 Stück |
21 Stück |
75 Stück |
0 Stück |
